5/17 |
解体工事終了

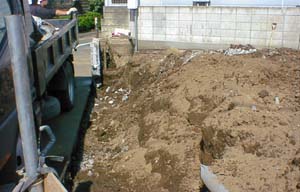

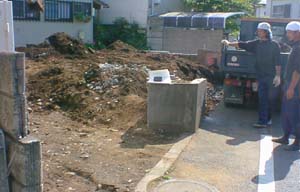

本日解体工事が終了しました。駐車場の土間コンクリートの下から、古いコンクリート屑や瓦屑などが出てきました。古い桝や配管もあり、盛り土したような形跡が見られます。明日地盤調査を予定しておりますが、結果によっては地盤補強が必要になる可能性もあります。
|
|
|
5/18 |
地盤調査

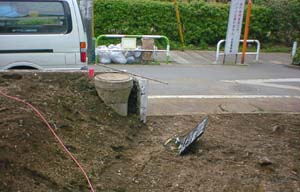

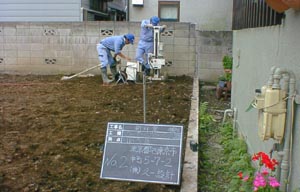

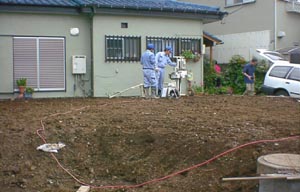

本日、地盤調査を行いました。全部で5ポイント(計画建物の四隅と中心)計測の予定でしたが駐車場跡地部分のみ少し軟弱な地層があったため、1m程南に寄せてさらに1ポイント計測しました。結果的には、他のポイントでは、ほぼ均一なデータのようで、地盤補強は不要で建築出来るのではないかと、期待しております。正式な結果は、明後日には提出されて来ると思います。 |
|
|
5/19 |
隣地境界CB補強打合

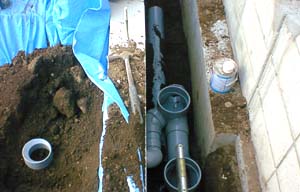

本日東側隣地境界のコンクリートブロックの補強工事をどのように行えば良いか、業者と打合せ しました。その結果、以下の内容で見積もりを提出してもらうことにしました。
1.高い方のブロックは、3段半撤去する。補強はしない。
2.低い方のブロックは、土を埋め戻すため補強として内側にCBを5段分積む。
3.中村さん側境界に控えCBを1列4段積む。
4.道路側擁壁は、新規に作り直す。CB又はコンクリート。
以上の内容で見積もりしてもらい、その結果でご相談したいと思います。
|
|
|
5/25 |

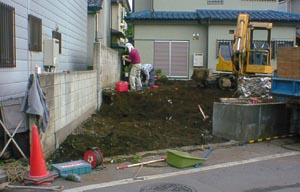

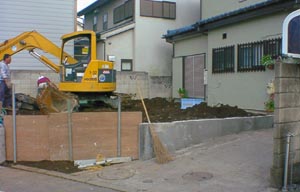

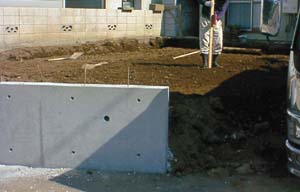

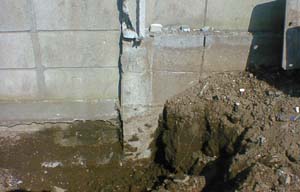

(晴れ) 擁壁CB解体

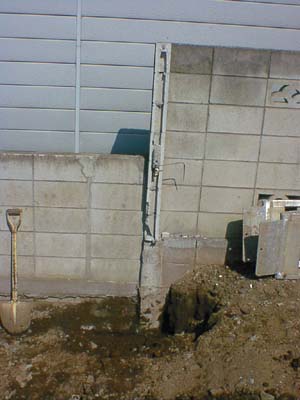

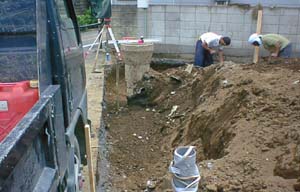

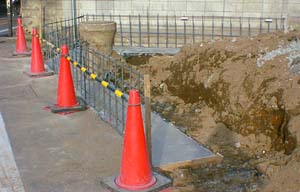

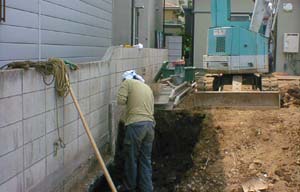

本日道路側境界のコンクリートブロックの擁壁解体工事を行いました。その際東側隣地境界のコンクリートブロックの擁壁基礎がどのようになっているか試掘も行いました(下の写真)。その結果、CBがどちらの所有かも解りませんし、補強工事を行うよりも建物の基礎(東側のみ)を深くし、出来るだけ擁壁に荷重を掛けない様にする方が良いのではと考えました。この点について基礎工事の業者さんと打ち合わせておりますので、後日報告させていただきます。今後ですが、27日 東側隣地境界のコンクリートブロック上部4段撤去28日 コンクリート擁壁工事開始の予定です。 |
|
|
5/27 |
(晴れ) 隣地境界CB上部3段解体工事
本日東側隣地境界のコンクリートブロックの上部3段を解体しました。また南側境界の角に控えCBを1列6段積みました。その結果、揺れが相当減少致しました。明日より駐車場跡地のCB内側にコンクリートの擁壁で補強する工事に取り掛かります。 |
|
|
5/28 |

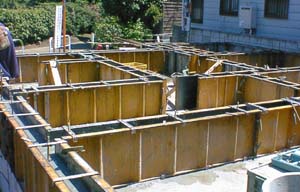

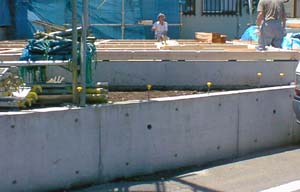

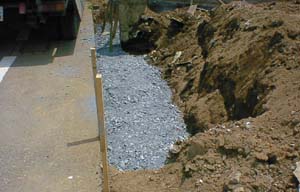

(晴れ) 擁壁工事(掘削・砂利敷・捨てコン打設)
本日道路側境界及び駐車場跡地のコンクリート擁壁工事(掘削・砂利地業・捨てコン打設)を行いました。明日は引き続き、鉄筋組み立て及びベースコンクリートの打設を予定しております。 |
|
|
5/29 |

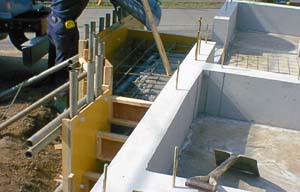

(晴れ) 擁壁配筋工事・ベースコン打設
本日道路側境界及び駐車場跡地のコンクリート擁壁工事(鉄筋組・ベースコン打設)を行いました。明日休日に引き続き、立ち上がり型枠組み及び立ち上がりコンクリートの打設を予定しております。 |
|
|
5/31 |

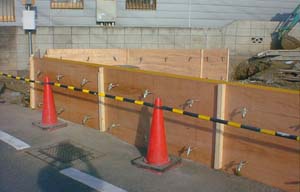

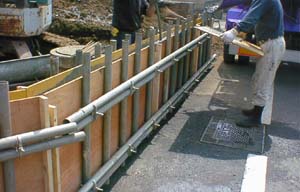

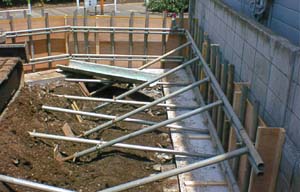

(晴れ) 擁壁立ち上がり型枠

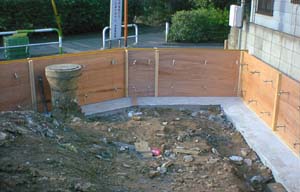

本日は立ち上がり型枠を組みました。明日天候がよければコンクリート打設を行います。 |
|
|
6/1 |
雨天のため工事中止 |
6/2 |

(晴れ) 擁壁立ち上がりコンクリート打設
本日午前中に型枠の補強を行い、午後立ち上りコンクリート打ちを行いました。明日はコンクリート養生のため擁壁がからむ工事は行わない予定です。午前中に残土を運び出す程度だと思います。 |
|
|
6/4 |
(晴れ)擁壁型枠ばらしと埋め戻し工事

本日は擁壁の型枠をばらして埋め戻し工事を行いました。明日は基礎工事に入っていきます。 |
|
|
6/5 |

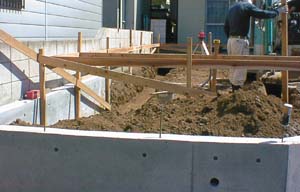

(晴れ) 遣り方
本日は遣り方を行いました。建物の位置や高さをだす上での大事な作業です。 |
|
|
6/7 |

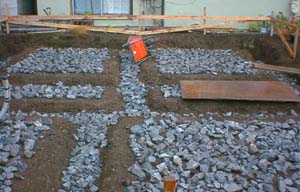

(雨ときどき曇り) 砕石地業工事
本日は砕石地業工事を行いました。栗(大きめの石)を敷き転圧し、砕石をまいてさらに転圧します。 明日捨てコンクリートを打設します。 |
|
|
6/8 |
(曇り) 捨てコンクリート打設

本日は砕石の上に防湿シートを敷き、捨てコンクリートを打設しました。明日から配筋工事を行います。 |
|
|
6/9 |

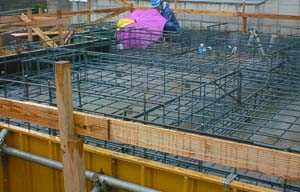

(曇り) 配筋工事1
本日は配筋工事初日です。明日一日現場をあけまして明後日もう一日配筋工事を行います。土曜日にベースコンクリートを打つ予定です。 |
|
|
6/11 |

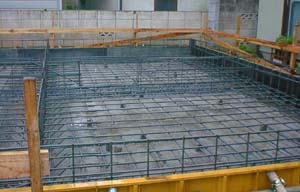

(曇りのち雨) 配筋工事と設備先行配管
本日は配筋工事と給排水先行配管を行いました。明日天候がよろしければベースコンクリートを打つ予定です。 |
|
|
6/12 |

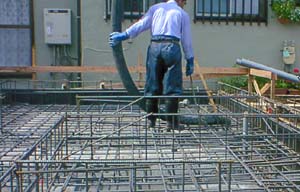

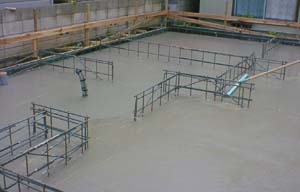

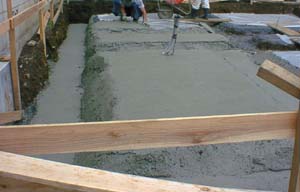

(晴れのち曇り)ベースコンクリート打設
本日基礎ベースコンクリートを打ちました。先日の雨もあがりよい天候の中行うことができました。左官屋さんに最後均していただき本日作業終了。 |
|
|
6/13 |

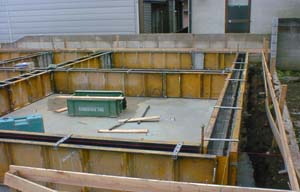

(曇りのち晴れ)基礎立上型枠
本日は、基礎立ち上がりの型枠を設置しました。明日、コンクリートを打設する予定です。 |
|
|
6/14 |
(晴れ)基礎立上コンクリート打設

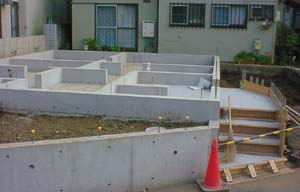

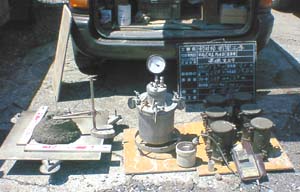

本日は基礎立ち上がりコンクリートを打ちました。コンクリートの強度試験を行うための試験体を6本採取しました。一週強度及び4週強度を確認します。 |
|
|
6/16 |
(晴れ)基礎立上型枠ばらしと外部階段
本日は型枠をばらし外部階段を設置しました。明日より外部設備工事(給排水雨水配管)を行います。22日に土台を基礎の上に敷き24日建て方予定です。 |
|
|
6/17 |
(曇りのち晴れ)外部設備配管
本日は外部の設備配管工事を行いました。明日も引き続き設備配管工事を行う予定です。 |
|
|
6/18 |
(晴れ)外部設備配管終了

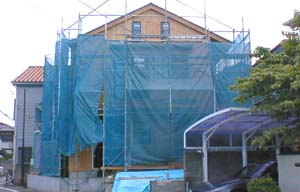

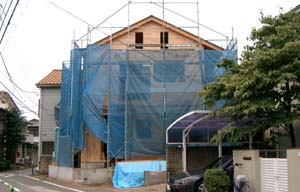

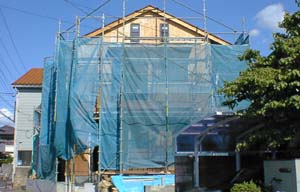

外部設備配管工事が終了しました。6/21に足場を組む予定です。 |
|
|
6/21 |
(雨)外部設備配管終了
本日仮設足場を設置しました。明日土台を基礎の上に敷き、24日に建方を行う予定です。 |
|
|
6/22 |

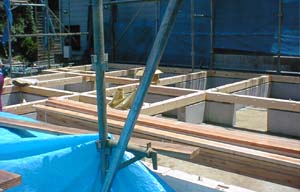

(晴れ)土台敷き
本日は基礎の上に土台をのせました。明日一日あけて明後日建方です。 |
|
|
6/24 |

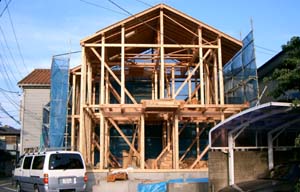

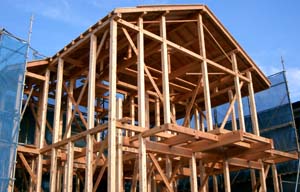

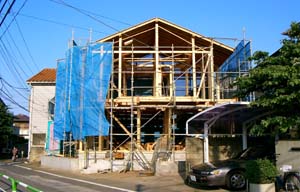

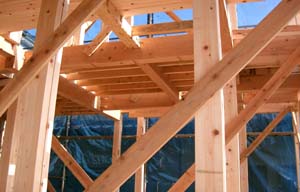

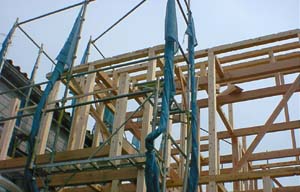

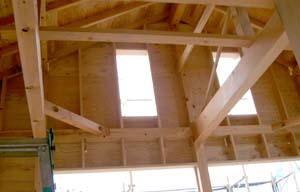

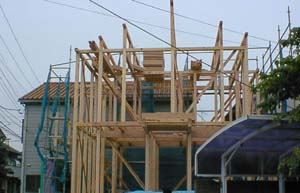

(晴れ)建て方
本日上棟しました。明日より木工事中心となります。 |
|
|
6/29 |

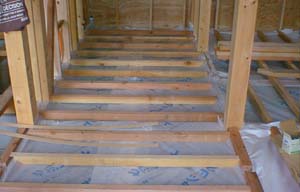

(晴れ)野地板張り
本日は2重屋根野地板をほぼ張り終えました。 |
|
|
6/30 |
(雨)作業中止
|
7/1 |
(晴れ)根太取り付け・足場組み立て

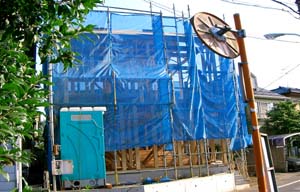

本日は、2階床の根太を取り付けました。夕方から、外部の足場を組み立てました。 |
|
|
7/2 |

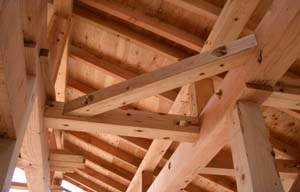

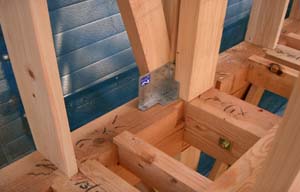

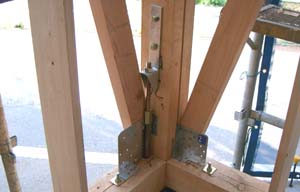

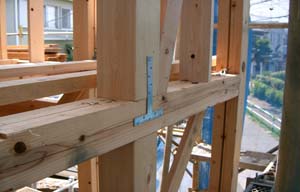

(晴れ)仕口金物取り付け・筋交設置

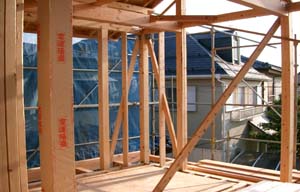

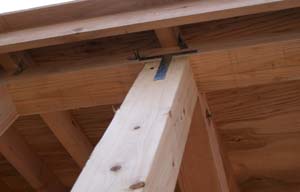

本日は柱や、梁の仕口の金物を取り付け、2階の筋交の設置をほぼ終了しました。 |
|
|
7/3 |
(晴れ)仕口金物取り付け・筋交設置

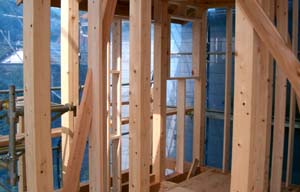

本日も引き続き柱や、梁の仕口の金物を取り付け、間柱や開口部廻りの下地を設置しました。 |
|
|
7/4 |

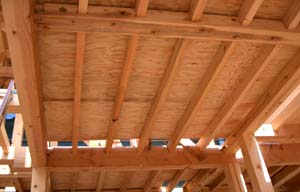

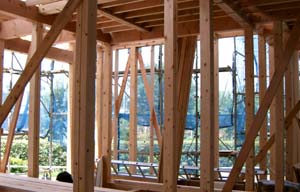

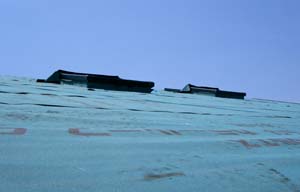

(晴れ)屋根ルーフィング張り
本日は屋根の防水ルーフィングを張りました。 |
|
|
7/5 |

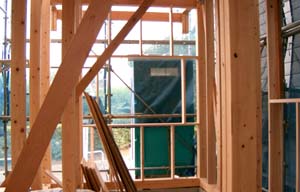

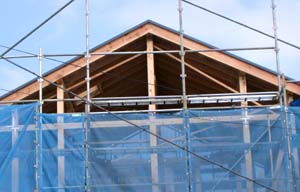

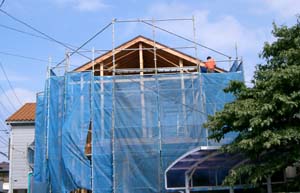

(晴れ)間柱・破風・窓廻り・足場

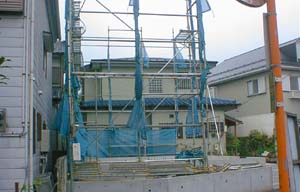

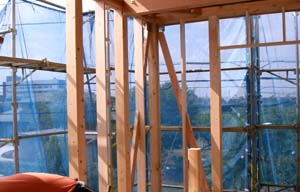

本日は、間柱、破風、窓廻り、バルコニー足場架け を行いました。 |
|
|
7/7 |

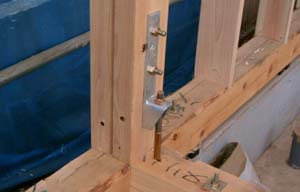

(晴れ)金物取り付け等
本日は金物取り付けや窓下地等を行いました。 |
|
|
7/8 |

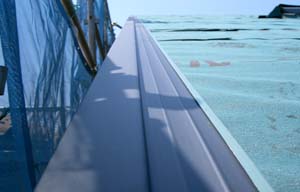

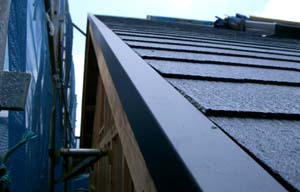

(晴れ)屋根葺き
本日は屋根工事をおこないました。 |
|
|
7/12 |
(晴れ)窓下地等
本日は窓下地造りを行いました。 |
|
|
7/13 |
(晴れ) 金物取り付け等
本日も引き続き、金物取り付け、間柱設置、窓台取り付けを行いました。 |
|
|
7/15 |

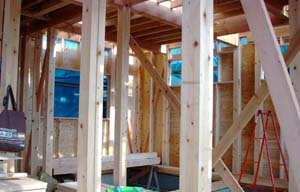

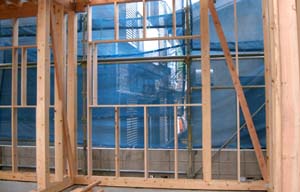

(晴れ)外壁構造合板張り

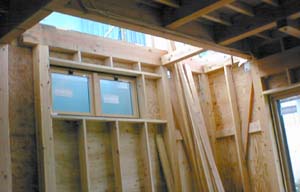

本日は外壁合板張り(1層目)を行いました。 |
|
|
7/17 |
(晴れ)外壁構造合板張り

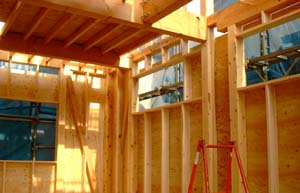

外壁合板1層目ほぼ張り終わりました。 |
|
|

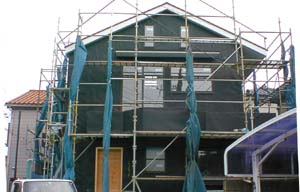

7/21 |
(晴れ)外部防湿シート貼等

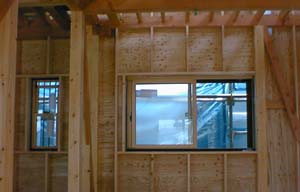

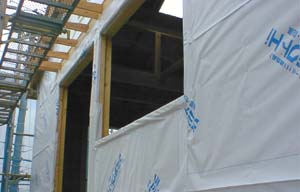

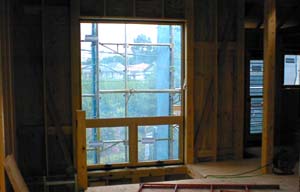

本日は外部防湿シート張り等を行いました。7/23よりサッシ取り付けを開始します。 |
|
|
7/27 |
(晴れ)合板2層目工事

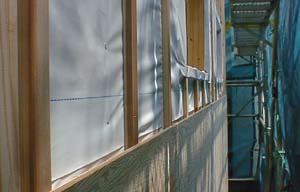

サッシ取り付けがほぼ終了し、現在2層目の外壁合板張工事を行っております。 |
|
|
7/28 |

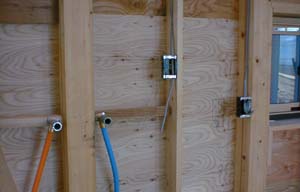

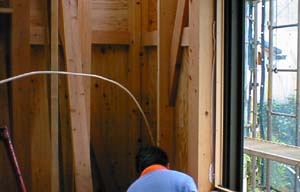

(晴れ)設備配管等
本日は設備先行配管工事を行いました。 |
|
|
7/29 |
(雨と曇り)床下地合板張
本日は床下地合板を張り始めました。 |
|
|
7/31 |
(晴れ)灯油管・電気ポール取付
本日は灯油先行配管、電気引き込みポール取り付けを行いました。 |
|
|
8/2 |
(晴れ)金物チェック
本日は金物等の再チェックを行いました。 |
|
|
8/4 |
(晴れ)1階床組

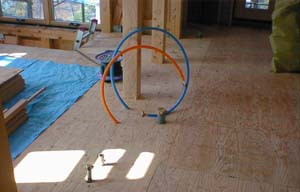

本日は1階床下地造りを行いました。設備の先行配管はほぼ終了いたしました。 |
|
|
8/5 |

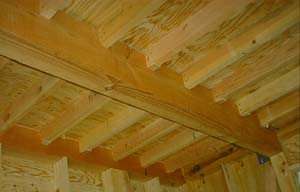

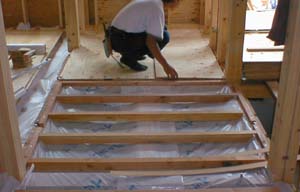

(晴れ)1階床組

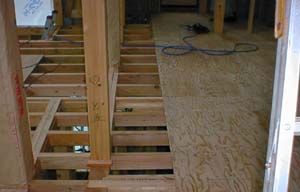

本日は昨日に引き続き1階床組を行っております。床下地合板を張り始めました。 |
|
|
8/11 |
(晴れ)断熱工事前

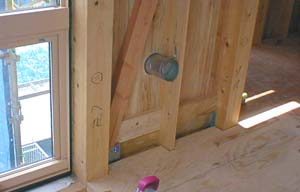

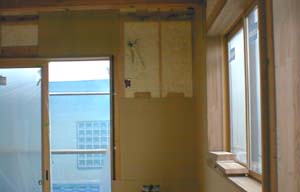

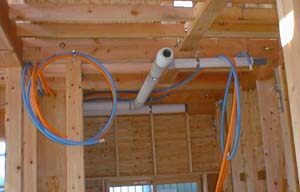

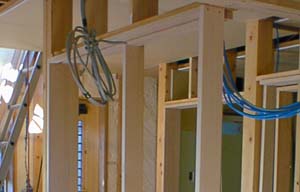

現在8/17~8/19にかけて断熱工事を行うため、先行配管・配線・空調工事を行っております。 |
|

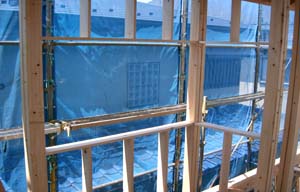

24h換気給気口

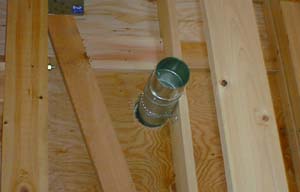

猫トイレ換気扇用孔
LD上部
LD階段開口部分
|
8/17 |

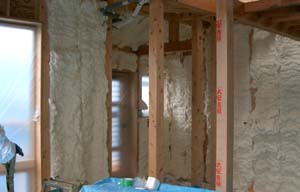

(曇り)断熱工事

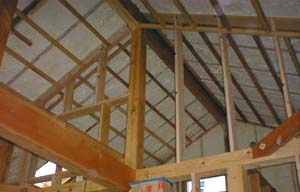

本日は断熱工事を行いました。明日、明後日と断熱工事が続きます。 |
|
|
8/24 |
(くもり)板金工事

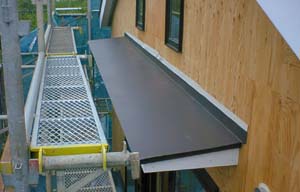

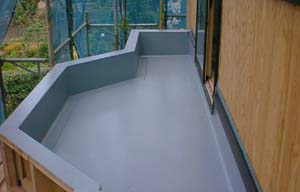

庇取り付け、バルコニー防水工事が終了いたしました。 |
|
|
8/30 |
(くもり)板金工事
本日は木工事(下地造り)を行いました。 |
|

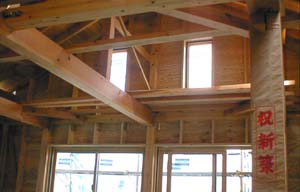

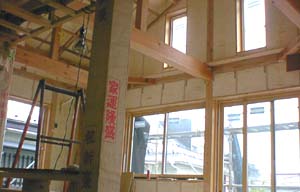

LD勾配天井

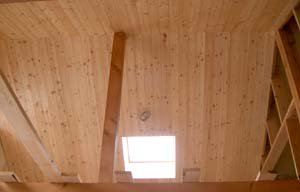

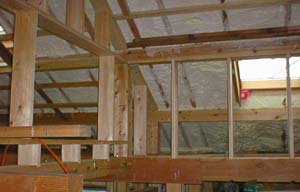

ロフト
|
9/2 |
(くもり)左官下地

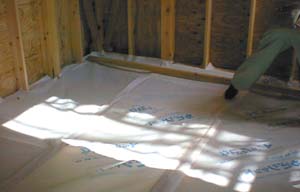

左官下地工事が始まりました。防水シートをほぼ貼り終えました。 |
|
|
9/8 |
(くもり)階段等
ただ今造作工事中です。木製建具枠取付、階段造りを行っております。 |
|
|
10/1 |

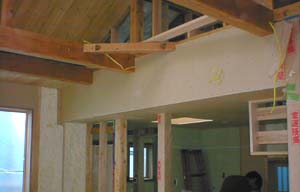

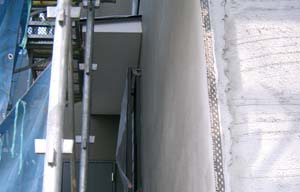

(晴れ)左官、大工

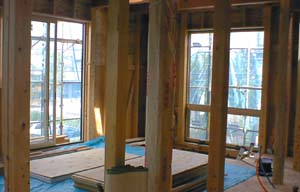

しばらく更新できずに申し訳ありませんでした。現在内部は造作、外部は左官仕上げ工事中です。 |
|
2階LDよりキッチン側を見る。
2階勾配天井。カラマツです。

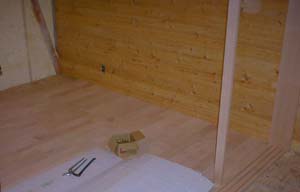

1階床仕上げ。

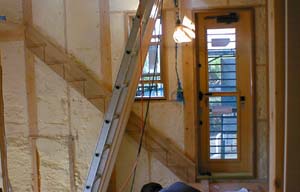

玄関横階段。

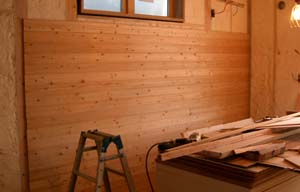

1階居室壁仕上。カラマツです。
2階LD南側。
外部左官下地風景。
全景。
|
10/7 |
(晴れ)外部仕上げ中
外部左官仕上げ工事中!内部は造作工事中! |
|
|
10/18 |

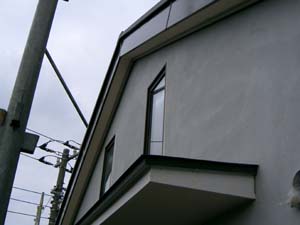

(曇り)外部仕上げ完了

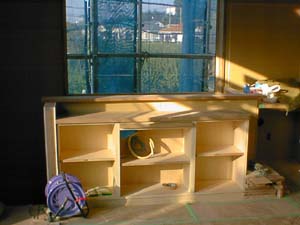

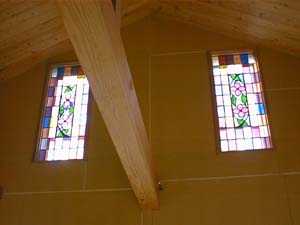

外部左官仕上げ工事完了!内部は造作家具工事中! |
|
|
12/12 |

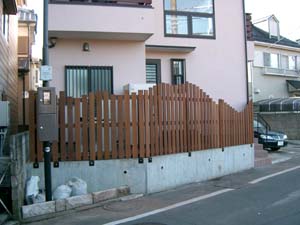

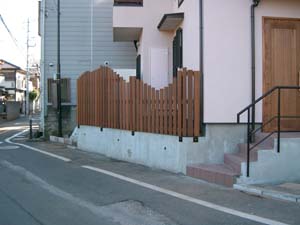

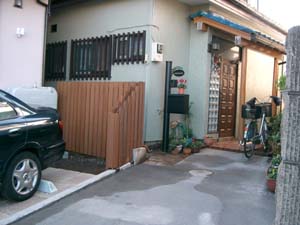

(くもり)外構工事
外構工事を行いました。 |
|
|
